Así fue la rehabilitación de los gasoductos San Martín y Neuba tras las inundaciones en Bahía Blanca

Transportadora de Gas del Sur ejecutó en tiempo récord la reparación de dos cruces bajo el Río Saladillo García, afectados por la crecida de marzo. El operativo incluyó perforación horizontal dirigida y trabajo coordinado de más de 30 especialistas.
Más de 30 especialistas participaron en la operación. El equipo combinó técnicos de Flowtex, personal de TGS y contratistas como Bahisa. Foto Econojournal.
Notas relacionadas

Molinos Agro proyecta un megacomplejo portuario e industrial en la Hidrovía

La Hidrovía exporta al mundo: Asia, África y Medio Oriente impulsan intensas jornadas de embarques

Agregá ArgenPorts en

Por Redacción Argenports.com

Las fuertes inundaciones de marzo en Bahía Blanca dañaron de forma crítica a los gasoductos San Martín y Neuba I. Ambos forman parte de la columna vertebral del sistema de transporte de gas en Argentina.

Para resolver la emergencia, Transportadora de Gas del Sur (TGS) puso en marcha un plan de rehabilitación urgente. La obra finalizó en apenas un mes y devolvió seguridad y continuidad al suministro.

La planta de TGS en Cerri bajo el agua, en marzo pasado.

Cruces bajo el río Saladillo García

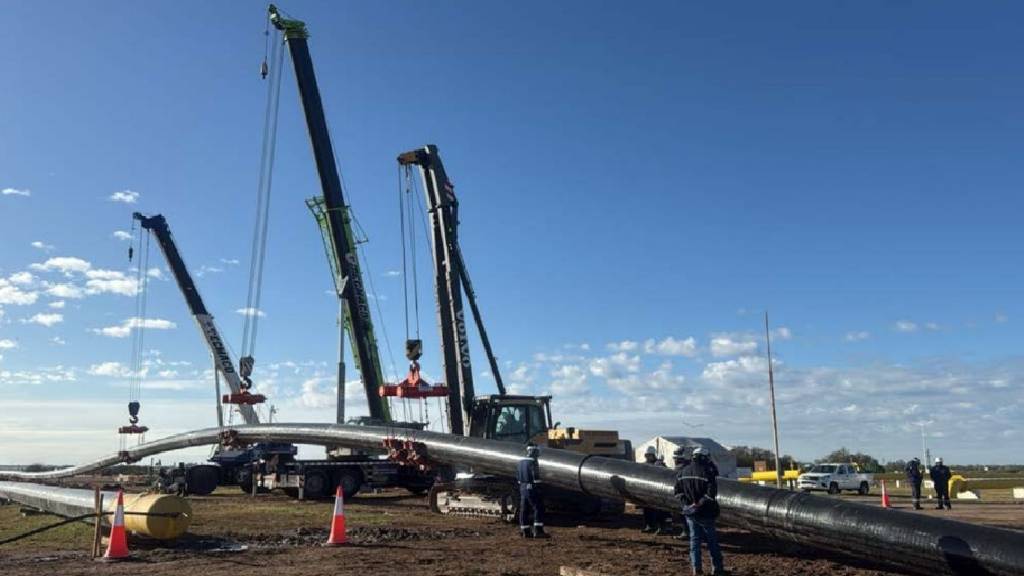

Los trabajos se realizaron en el área del Complejo General Cerri. La empresa Flowtex HDD S.A. fue la encargada de ejecutar dos cruces de 350 metros bajo el lecho del río, utilizando perforación horizontal dirigida (HDD).

Se instalaron tuberías de acero API 5L X70 de 30 pulgadas, ubicadas a una profundidad promedio de 15 metros. El proceso incluyó perforación piloto, ensanchamientos progresivos hasta 42 pulgadas y la colocación de cañerías soldadas con recubrimiento termocontraíble.

Precisión y tecnología aplicada

El suelo presentaba arenas, limos y arcillas, lo que obligó a realizar estudios geotécnicos detallados. Para garantizar precisión, se utilizó el equipo Flowtex DD440 junto con sistema de guiado Gyro, que permitió respetar con exactitud la traza proyectada.

Planta TGS
Planta TGS en General Cerri.

Coordinación en terreno

Más de 30 especialistas participaron en la operación. El equipo combinó técnicos de Flowtex, personal de TGS y contratistas como Bahisa.

Según precisó Econojournal, las tareas se desarrollaron en paralelo con la reactivación de la planta afectada y en un entorno complejo, cercano a otros gasoductos en operación y a vías ferroviarias. Esto demandó máxima planificación y estrictas medidas de seguridad.

Un proyecto exitoso

La rehabilitación se completó antes del plazo previsto. Se destacó la mínima alteración ambiental y la coordinación constante entre todas las partes.

Desde TGS resaltaron el desempeño de Flowtex, que permitió restablecer rápidamente un servicio clave para el sistema energético nacional.
